主頁資訊動態如何開展環保竣工驗收?——關于竣工驗收的20個問答

如何開展環??⒐を炇??——關于竣工驗收的20個問答

信息來源:http://m.028kgez.com/ 作者:湖北景宜環??萍加邢薰?/span>發布時間:2023-03-31 11:10

1.哪些項目要開展竣工環保驗收?

編制環境影響報告書、環境影響報告表的建設項目應當依法開展環??⒐を炇?/span>。

編制環境影響登記表的建設項目無需開展環保竣工驗收。

2.竣工驗收工作依據

法律法規、規章制度:《建設項目環境保護管理條例》、《建設項目竣工環境保護驗收暫行辦法》

技術規范:《建設項目竣工環境保護驗收技術指南 污染影響類》,已發布行業驗收技術規范的應按照各行業規范

環評文件:建設項目環境影響報告書(表)及審批部門審批決定

其他:排污許可證、生態環境部門對項目的督查/整改要求等

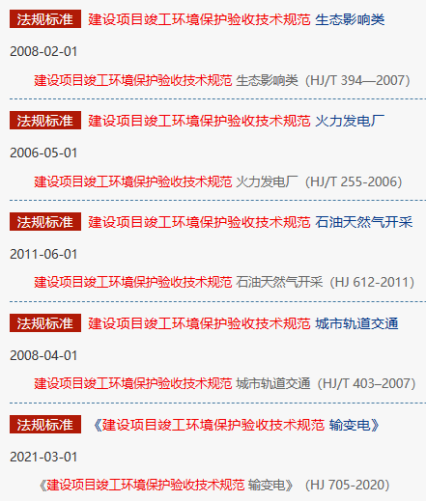

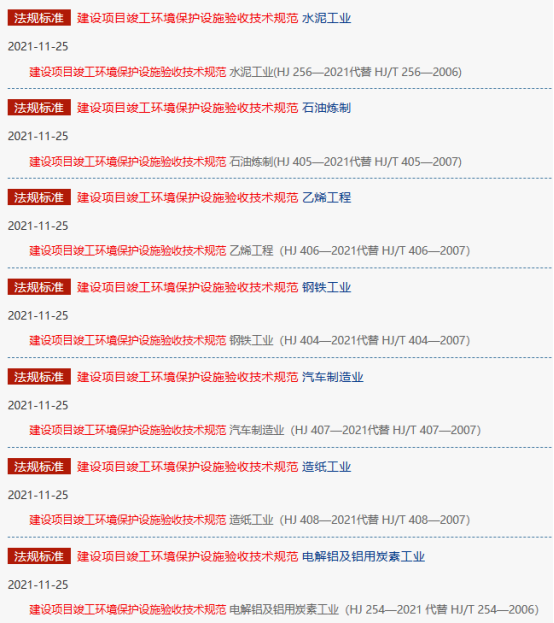

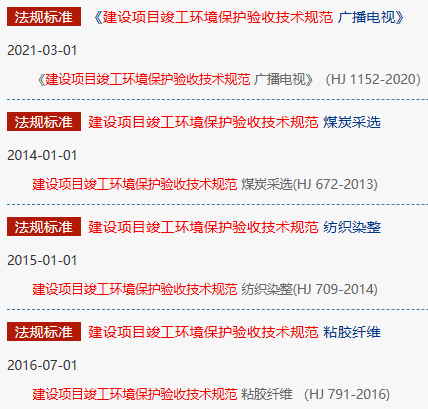

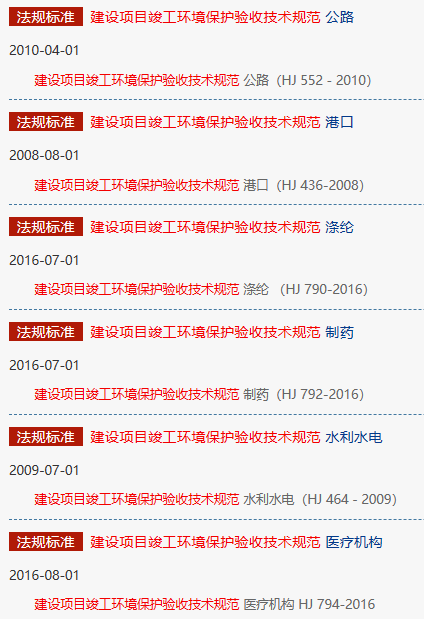

3.竣工驗收工作技術規范





4.驗收工作的期限是多久?

期限計算:從建設項目環保設施的竣工之日起至建設單位向社會公開驗收報告之日止

驗收期限─般不超過3個月,最長不超過12個月。

5.誰對驗收結果負責?

根據法律法規的規定,建設單位是建設項目環保竣工驗收的責任主體。

建設單位對驗收內容、結論和所公開信息的真實性、準確性和完整性負責

建設單位不得在驗收過程中弄虛作假。

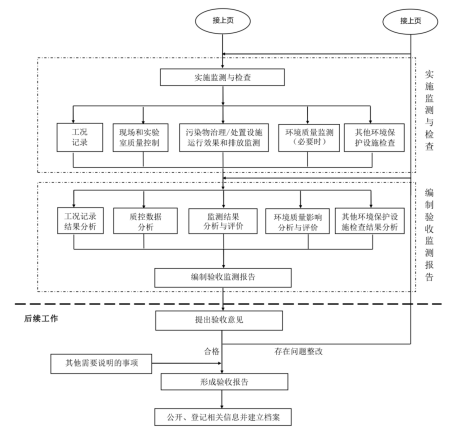

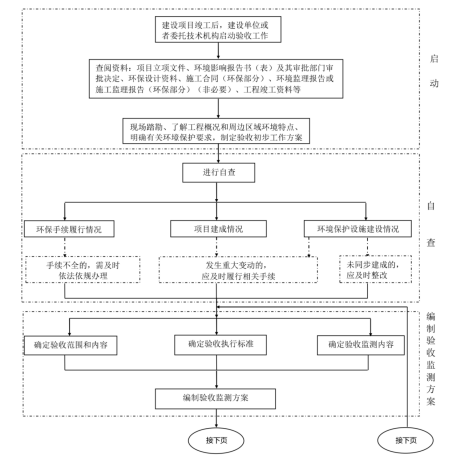

6.驗收工作流程



7.是否要編制驗收監測方案?

驗收監測方案作為實施驗收監測與檢查的依據,有助于驗收監測與檢查工作開展得更加規范、全面和高效。

石化、化工、冶煉、印染、造紙、鋼鐵等編制環評報告書的建設項目建議編制驗收監測方案。

建設單位也可根據建設項目的具體情況,自行決定是否編制驗收監測方案。

8.驗收監測方案的重點內容?

1驗收項目概況       2驗收依據        3工程建設情況

4環境保護設施情況5驗收執行標準 6驗收監測內容

7現場監測注意事項8質量保證和質量控制方案

9.驗收監測報告的重點內容?

建設單位應在建設項目調試期,根據驗收監測方案,開展自主環??⒐を炇毡O(jiān)測工作,形成驗收監測報告。

驗收監測報告應涵蓋待測監測因子、采樣情況、檢測結果、滿足監測頻次及質控的要求。

驗收監測報告應上傳監管系統。

1項目名稱                      2CMA標識及檢測專用章

3實驗室地址及聯系方式  4實驗室聲明

5被測單位名稱和地址     6檢測因子

7分析方法及檢出限        8采樣曰期和分析日期

9檢測儀器及編號           10樣品承載方式

11監測平面圖等            12檢測結果

13報告發布日期            14報告審核人簽字

10.竣工驗收報告的要求?

驗收監測報告:建設單位應確保調試期間污染物排放達到相關標準的限值要求。驗收監測過程中發現有超標現象的,應立即整改。

驗收意見:存在問題的,建設單位應當進行整改,整改完成后方可提出驗收意見。

其他需要說明的事項:應當如實記載環境保護設施設計、施工和驗收過程簡況、環境影響報告書(表)及其審批部門審批決定中提出的除環境保護設施外的其他環境保護對策措施的實施情況,以及整改工作情況等。

11.怎樣開展驗收自查工作?

自查可以通過查閱資料和現場踏勘相結合的方式進行。

可參照《關于印發建設項目竣工環境保護驗收現場檢查及審查要點的通知》(環辦〔2015]113號)開展自查。

已發布驗收技術規范的按照行業規范執行。

12.查閱資料的重點是什么?

主要文件

1環境影響報告書(表)及其審批部門審批決定;

2國家與地方生態環境部門對項目的督查、整改要求的落實情況

3非重大環境影響分析說明(如涉及)

4排污許可證(如涉及)

其他文件

1項目立項文件、環保設計資料、施工合同(環保部分)

2環境監理報告或施工監理報告(環保部分)

3建設項目工程竣工資料等

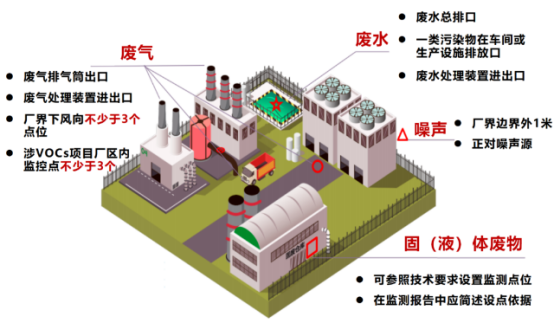

13.現場踏勘的重點是什么?

廢水處理設施:類別、規模工藝及主要參數排口數量及位置;

廢氣處理設施:類別、處理能力工藝及主要參數排口數量、位置及高度;

固體廢物:儲運場所及處置設施;

防噪降噪設施:主要噪聲源數量及位置防噪降噪設施或措施;

其他內容:環境風險防范(圍堰、防滲工程、事故池)、規范化排口、在線監測裝置、“以新帶老”落后淘汰、生態恢復、綠化工程、邊坡防護、輻射安全等

14.怎樣確定監測點位?


15.怎樣確定監測因子?

1環評及批復中確定的污染物

2實際生產可能產生的污染物

3相關標準中規定的污染物

4總量控制規定的污染物

5生態環境部門提出的,可能影響環境質量、需要關注的污染物

6排污許可證中規定的污染物

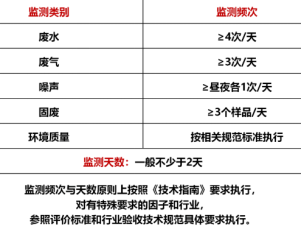

16.怎樣確定監測頻次?


17.怎樣確定驗收執行的排放標準?

原則上執行環評及批復中所規定的標準

環評審批后發布或修訂的標準,有明確時限要求的,參照新標準執行。

特別排放限值實施區域、范圍,參照部委、地區人民政府等規定執行。

環評及批復未納入的污染物,執行相應現行標準。

針對納入排污許可管理的企業驗收評價標準可參照企業排污許可證要求執行

18.編制驗收監測報告的規范?

有相關行業驗收技術規范的建設項目執行行業驗收技術規范要求。

其他行業的建設項目驗收監測報告嚴格參照《建設項目竣工環境保護驗收技術指南 污染影響類》編制。

編制環境影響報告書的建設項目應編制建設項目環保竣工驗收監測報告。

編制環境影響報告表的建設項目可視情況自行決定編制建設項目環保竣工驗收監測報告或表。

19.驗收監測報告的內容?

●建設項目概況    ●環評結論及審批決定    ●驗收監測結果

●驗收依據           ●驗收執行標準              ●驗收監測結論

●項目建設情況    ●驗收監測內容              ●“三同時”竣工驗收登記表等

●環境保護設施    ●質量保證和質量控制

20.驗收報告公示的要求?

建設期應公示實際開工日期及《施工期環保措施落實情況》。涉及施工期環境監測的,應同步公示監測結果。

調試前應公示《環保措施落實情況報告》。涉及編制《非重大環境影響分析報告》的,應同步公示。

調試期應在《驗收報告》編制完成后的5個工作日公示,公示期限不得少于20個工作日。

在《驗收報告》公示期滿后的5個工作日內,填報相關驗收情況并做好驗收資料歸檔工作。
